全力推进电力项目建设 提升供电可靠性
为满足日益增长的用电需求,全面加强、优化济宁西部及经开区区域电网结构,缓解区域内供电压力,提高供电能力和供电可靠性,济宁商贸物流园区管理服务中心规划发展部积极落实各项举措,争取的麟祥(济宁西)500kV输变电工程及其220kV送出项目,为保障500kV麟祥(济宁西)变电站工程顺利推进采取了以下措施:
一是加强领导,落实责任。针对500kV麟祥变电站建设工程项目,加强组织领导,落实主体责任,部门主要负责同志牵头,建立项目台账,明确责任到人,切实做到“项目责任化、责任具体化、推进专班化”,推动项目建设提速增效。

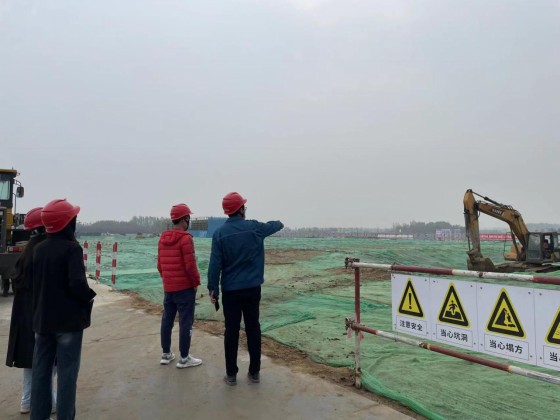

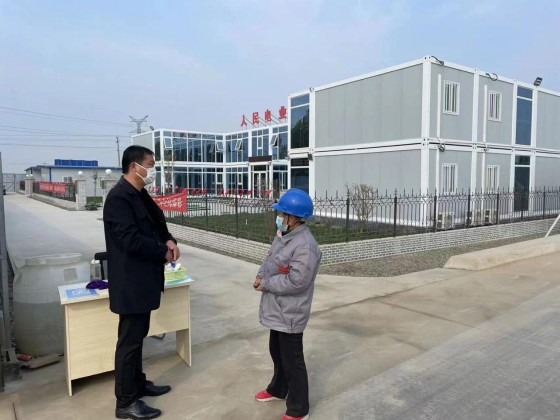

二是强化认识,抓好落实。提高思想认识,切实增强“时时放心不下”的责任感和紧迫感,强化问题导向,紧盯目标任务,统筹抓好项目建设、疫情防控和安全生产。成立工作专班,不定期开展项目督导会和现场巡查,及时掌握项目施工进度和建设过程中出现的问题。依据项目工作计划,明确项目关键环节的时间节点,按时间节点抓好落实。

三是密切配合,全力推进。部门强化服务保障,加大支持力度,发挥部门属地协调作用,充分统筹协调电网建设的企业、监理、施工等力量,针对问题认真开展研究,加强与国网济宁供电公司沟通协调,及时解决项目建设过程中出现的问题,以最强组织、最快速度推动500kV麟祥(济宁西)输变电工程顺利推进。
济宁商贸物流园区管理服务中心规划发展部将继续做好项目监督工作,确保供电线路供电正常,截至目前,500kV麟祥(济宁西)输变电工程变电站围墙基础完成70%,墙体砌筑完成50%,500千伏构架基础完成100%,GIS筏板基础浇筑完成30%;220千伏构架基础、GIS筏板基础完成100%,预埋件施工完成50%;主变及防火墙底板基础完成100%,防火墙完成10%;消防水池、主变事故油池、集水池、电抗器事故油池完成100%;站内道路共943米,已完成881米;主控通信楼主体框架完成10%;500千伏继电器室主体框架完成5%;220千伏继电器室主体框架完成100%;站内排水管道施工完成100%,站内消防管道完成48%,全站接地完成60%,力争明年10月份投产。
